Extraer un generador de una caseta: planear también el regreso

Una maniobra con acceso limitado incluye desconexión, ruta de salida, retorno, alineación y comprobación. El expediente Stamford muestra por qué esos pasos deben quedar dentro del alcance.

Revisar extracción e integración en mi sitio →

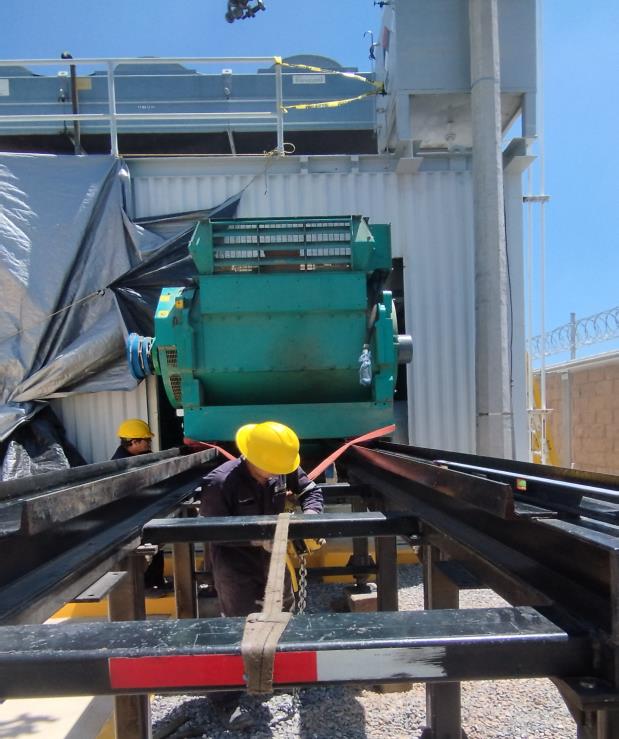

Generador Stamford sobre una estructura de maniobra junto a su caseta
Generador durante las maniobras documentadas en 2023. La ruta de extracción requirió intervenir el acceso de la caseta.

En el equipo · en el sitio

Registro fotográfico del trabajo

Fotografías del expediente original de servicio. Selecciona una imagen para verla completa.

Generador Stamford sobre una estructura de maniobra junto a su caseta
Generador durante las maniobras documentadas en 2023. La ruta de extracción requirió intervenir el acceso de la caseta.

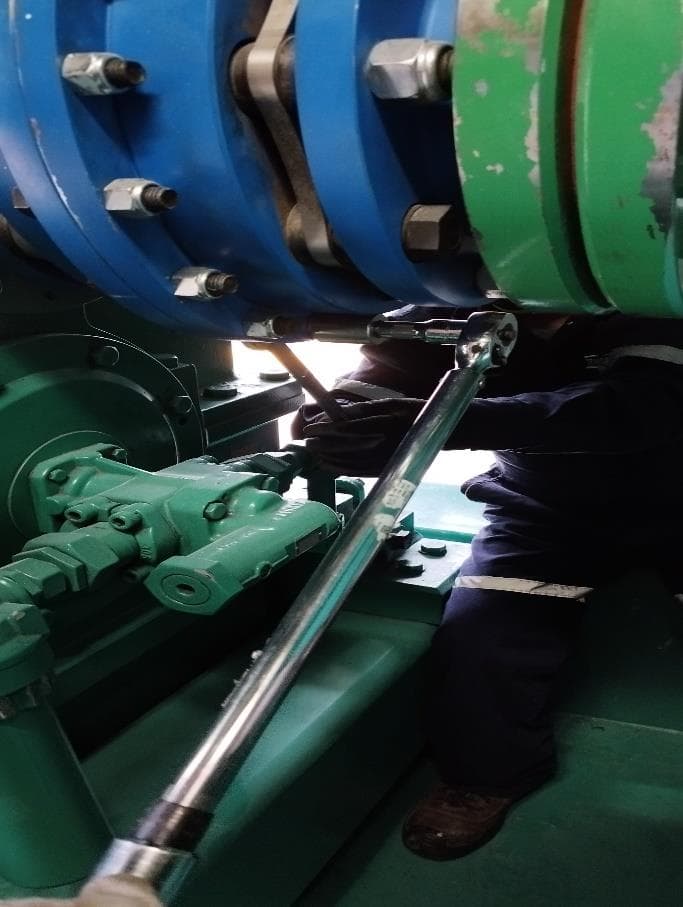

Zona de acoplamiento del generador Stamford durante su integración
Trabajo en la zona de acoplamiento dentro del proceso de retorno e integración del generador.

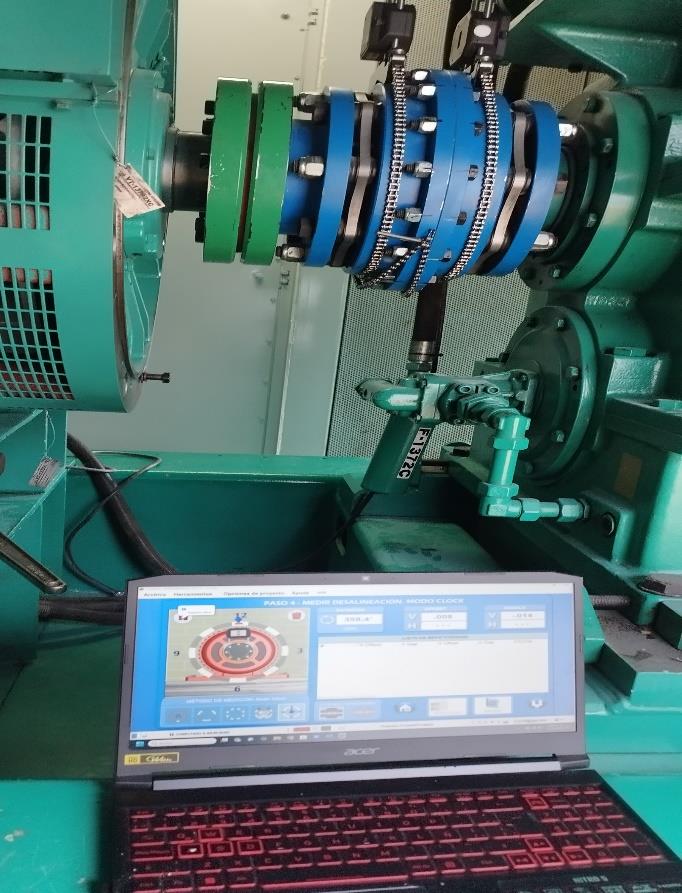

Verificación de alineación del conjunto generador después de la reinserción
Verificación de alineación registrada tras el retorno del equipo.

Trabajo en el marco metálico de acceso de la caseta del generador
Adecuación del marco metálico de acceso. El expediente incluye fabricación e instalación de puertas.

Lo documentado en campo

El reporte de 2023 documenta levantamiento de la posición original, desconexión de fuerza y control, desacople, apertura de una sección de la caseta y extracción lateral. Incluye traslado, reinserción mediante base deslizante, ensamblaje, conexiones, puertas y alineación del conjunto.

Durante la puesta en marcha se reportó una falla en el gabinete de transferencia. El documento deja prevista su corrección por una empresa externa y una visita posterior de TEMISA. No acredita el cierre definitivo de esa incidencia.

Medir y desconectar antes de mover

El expediente tomó la posición de las patas del generador como referencia y documentó las desconexiones de fuerza y control. También registró la necesidad de retirar paneles acústicos y abrir una parte de la pared para disponer de espacio de extracción.

Incluir la reinserción y la integración

La salida fue una parte del trabajo. El alcance descrito abarcó el retorno por base deslizante, el acoplamiento, las conexiones eléctricas, la alineación y la adecuación de las puertas. Estos elementos ayudan a dimensionar recursos, responsables y ventana de paro.

Separar el cierre mecánico del arranque definitivo

El reporte registra pruebas eléctricas estáticas y actividades de integración, pero también una incidencia durante el intento de puesta en marcha. La corrección del gabinete y el arranque posterior requieren su propio cierre documental. Una propuesta debe distinguir esos hitos y quién responde por cada uno.

Información para evaluar tu equipo

  • Placa, dimensiones y peso documentado del generador.
  • Planos y fotografías de la caseta, accesos y ruta de extracción.
  • Medios de izaje, apoyos y responsabilidades de desconexión.
  • Alcance de retorno, alineación, pruebas y puesta en marcha.

Puedes iniciar la consulta con los datos disponibles. Los documentos y fotografías se coordinan con el equipo técnico durante el seguimiento.
