Reemplazo de generador acoplado a turbina de gas en el Estado de México
Extraer el generador de la cabina y montar un reemplazo con apoyos distintos: ese fue el reto mecánico. TEMISA realizó la extracción y el montaje de un generador IDEAL ELECTRIC en un tren con turbina de gas Solar Turbines, en el Estado de México.
TEMISA Power Gen · Publicado

| Concepto | Registro |
|---|---|
| Generador retirado | IDEAL ELECTRIC · 6.6 kV · 1,800 rpm |
| Generador de reemplazo | IDEAL ELECTRIC · 6.6 kV · 1,800 rpm |
| Datos eléctricos comunes | 60 Hz · factor de potencia 0.80 · aislamiento clase F |
| Configuración del tren | Turbina de gas Solar Turbines → caja de engranes → generador |
| Ubicación del proyecto | Estado de México, México |
| Intervención en sitio | 17 al 28 de septiembre de 2026 · 12 días naturales |
| Alcance TEMISA | Preparación, desconexiones, extracción, logística, inserción, anclaje, prealineación y restitución de sistemas |
| Recurso aportado por la planta | Grúa de 100 t para retiro e inserción; esta capacidad corresponde a la grúa |
El reto: salir de la cabina y adaptar bases distintas
El generador debía salir de una cabina con accesos e interferencias que condicionaban la maniobra. Las diferencias geométricas entre los apoyos exigieron ajustar el posicionamiento y las referencias de prealineación del reemplazo.
Desmontaje: desconectar y conservar referencias

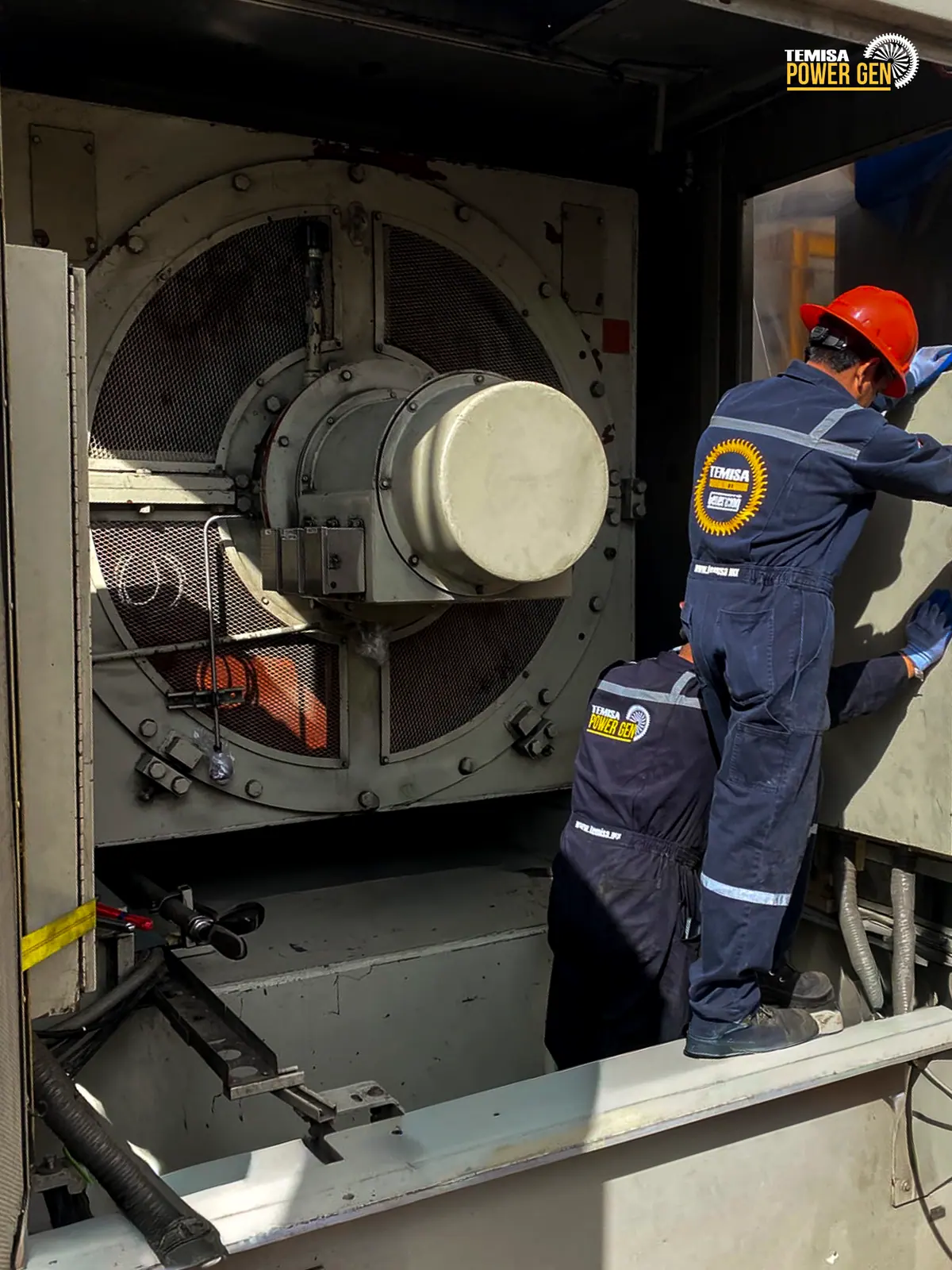

La intervención comenzó con accesos, permisos y bloqueo y etiquetado (LOTO). Se tomaron referencias de alineación y se desconectaron potencia, comunicación, instrumentación y calefacción. El retiro de tuberías de lubricación, guardas y componentes de cabina permitió habilitar la ruta de extracción y resguardar los elementos que posteriormente debían restituirse.

Extracción del generador mediante elevación y desplazamiento

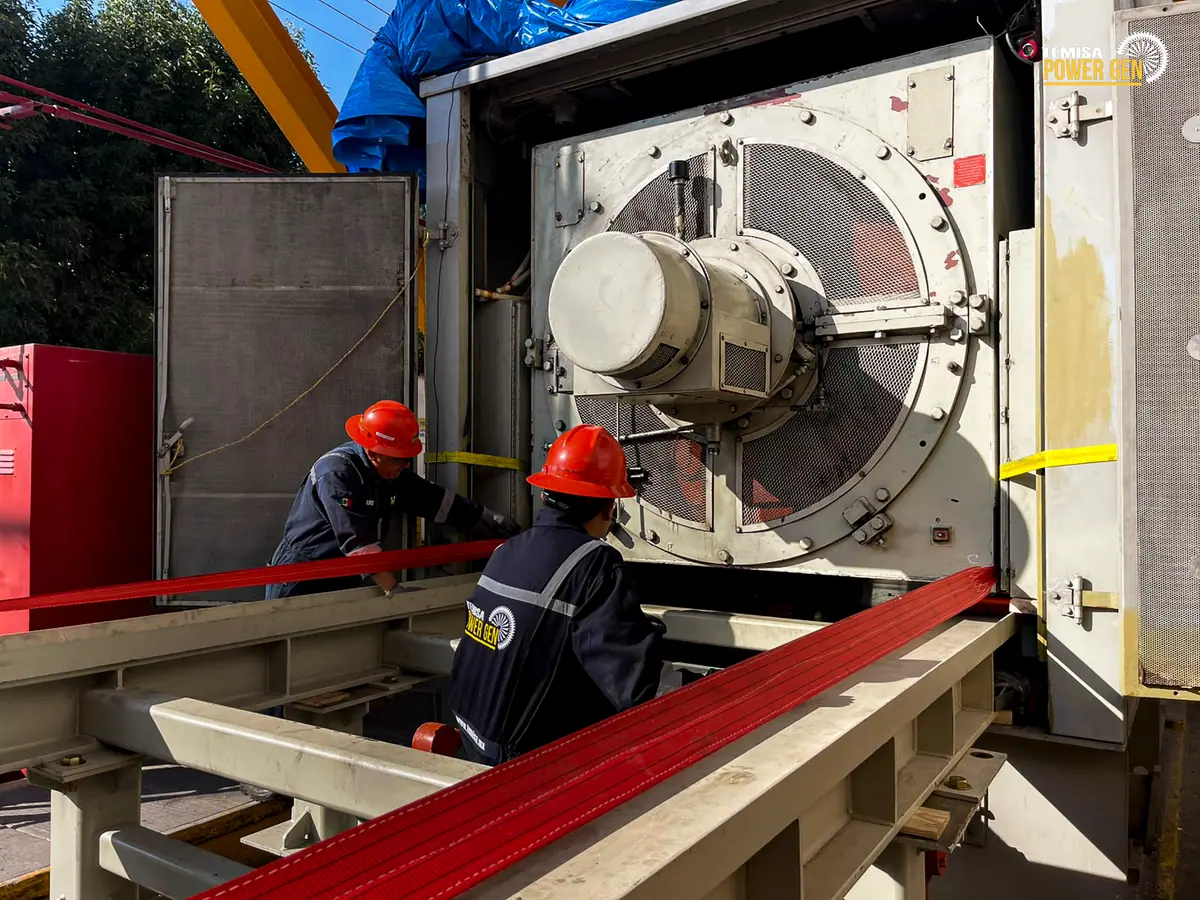

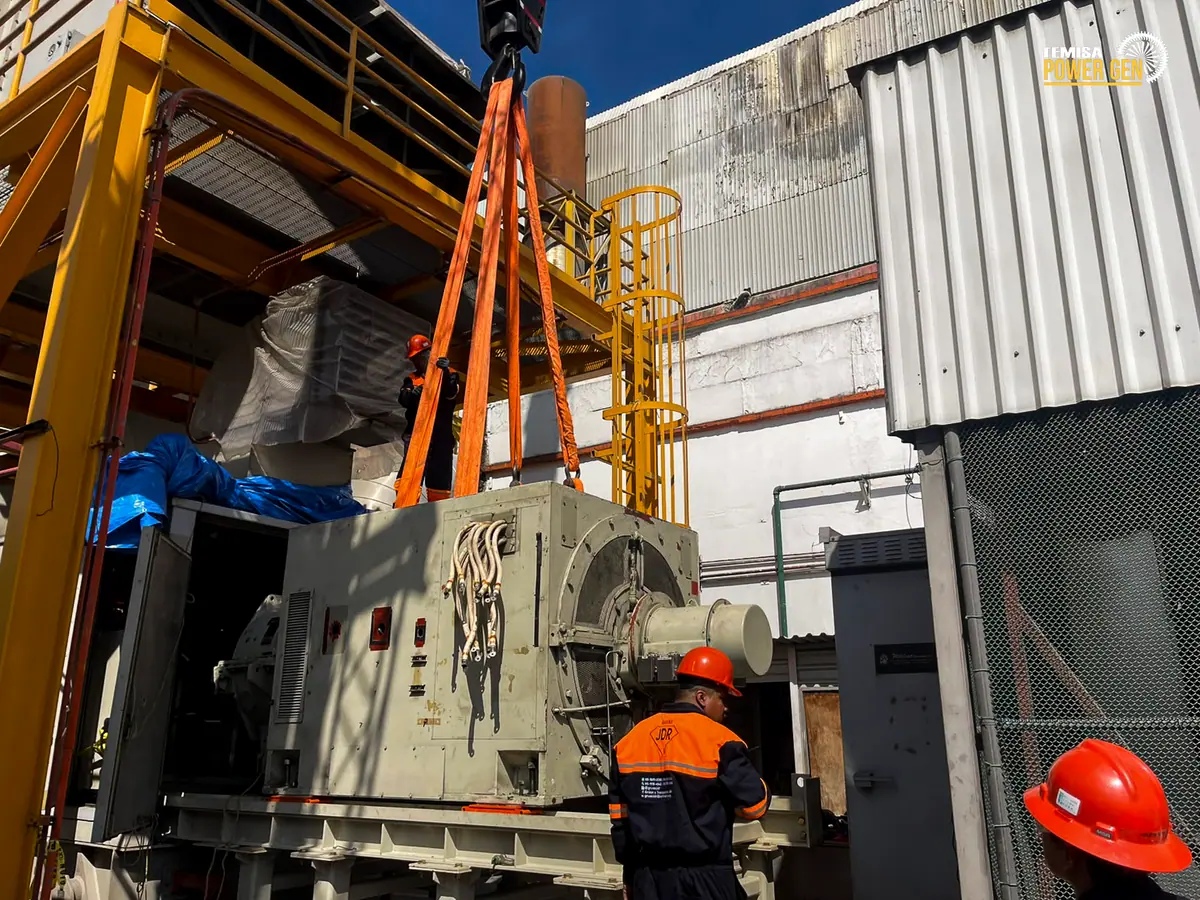

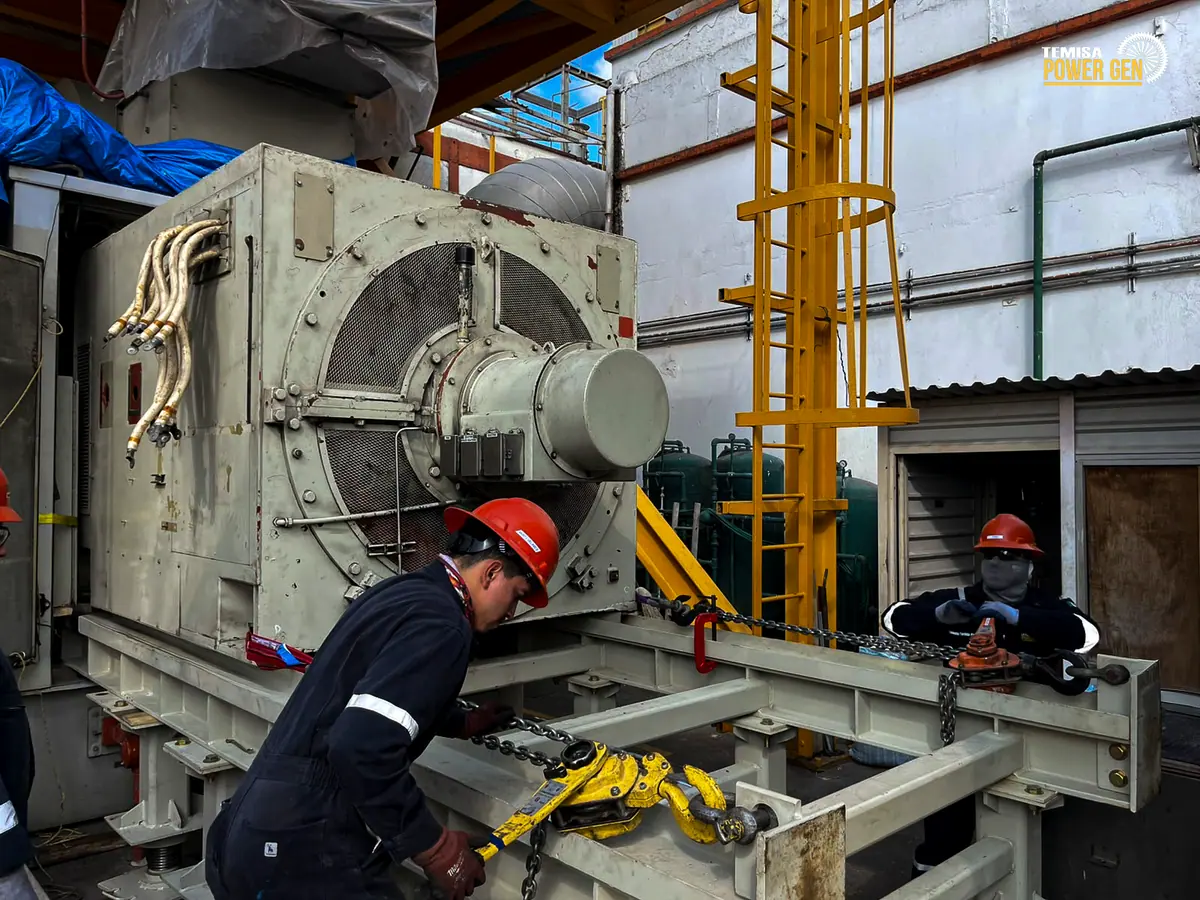

El personal instaló y niveló una base de extracción. Con gatos hidráulicos, apoyos provisionales, tortugas y diferenciales elevó y desplazó progresivamente el generador hasta la salida de la cabina. La grúa de 100 t aportada por la planta apoyó el retiro y la inserción del reemplazo. La capacidad de la grúa no expresa la masa del generador.

Transporte desde el taller de Tlajomulco
El generador de reemplazo se preparó en el taller de TEMISA en Tlajomulco de Zúñiga, Jalisco. La logística contempló su transporte en lowboy al Estado de México y el retorno del generador retirado al taller. La extracción, el izaje, la carga, el transporte y la recepción se coordinan como actividades distintas, con medios y responsabilidades definidos.

Montaje y prealineación del generador de reemplazo
Tras la inserción se instalaron los elementos de anclaje y se ajustaron las referencias de prealineación para atender las diferencias geométricas entre bases. Se restituyeron lubricación, potencia, excitación, instrumentación, paneles y guardas. El registro incluye aprietes, sellado de cajas y verificación de señales RTD/PT-100.

TEMISA es un taller independiente; Solar Turbines e IDEAL ELECTRIC son marcas de sus propietarios y se citan sólo para identificar el equipo.
FAQ
Preguntas frecuentes
Preguntas que recibimos con frecuencia. ¿No encuentras la tuya? Escríbenos a ventas@temisapowergen.mx.
¿Qué información necesitan para cotizar un reemplazo de generador?
Placas del equipo existente y del reemplazo, fotografías de la cabina y accesos, dimensiones y masa verificadas, ubicación y ventana de intervención. También hay que definir quién aporta grúa, plataforma, desconexiones y recepción.
¿El servicio puede incluir extracción, transporte y montaje?
Sí, el alcance puede integrar esas etapas. La propuesta debe identificar por separado preparación, extracción, izaje, carga, transporte, descarga, posicionamiento y restitución de sistemas, junto con los responsables y recursos de cada actividad.
¿Se puede instalar un generador de mayor capacidad nominal?
Un cambio de capacidad requiere revisión eléctrica, mecánica y del tren completo. Coincidir en marca, velocidad o tensión no demuestra por sí solo que dos generadores sean intercambiables.
¿La grúa la aporta TEMISA o la planta?
Se acuerda por proyecto, según acceso, masa y plan de maniobra. En el caso documentado la planta aportó una grúa de 100 t; esa condición no es un requisito universal para otros generadores.
¿Cómo se define el plazo de un reemplazo de generador?
El plazo se define tras revisar accesos, dimensiones, alcance, logística y recursos disponibles. Las fechas de esta intervención se incluyen en la ficha del caso y no constituyen un plazo estándar.
Preparar la intervención
De tu equipo a un alcance definido
Comparte la información disponible. Revisaremos las condiciones para definir recursos, responsabilidades y etapas de tu proyecto.
- Placas del generador existente, del reemplazo y del accionamiento.
- Fotografías del equipo, conexiones, base, cabina y accesos.
- Dimensiones, masa verificada y documentación de apoyos y maniobra.
- Ruta de extracción y recepción; origen y destino del transporte.
- Ubicación del proyecto, restricciones de ingreso y ventana prevista.
- Etapas requeridas y recursos aportados por cada participante.
